【ご紹介】佐倉市染井野 Kさま 外壁塗装 屋根塗装
|
施工事例データ
| 住所 | 千葉県佐倉市染井野 |
|---|---|
| 施工箇所 | 外壁塗装、屋根塗装、付帯塗装、漆喰工事 |
| 施工内容 | ①足場組立 ②洗浄作業 ③外壁下塗り ④外壁中塗り ⑤外壁上塗り ⑥屋根下塗り ⑦屋根中塗り ⑧屋根上塗り ⑨付帯塗装 ⑩足場解体 |
| 工期 | 13日 |
施工前はこちら

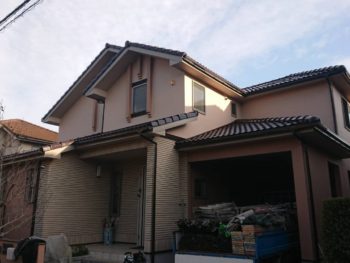

お家の外観です。

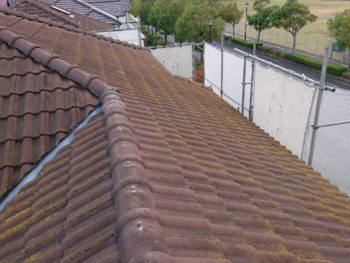

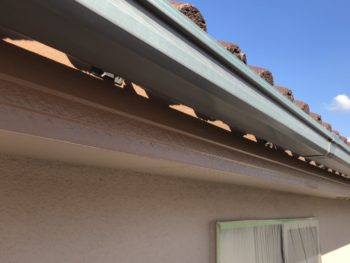

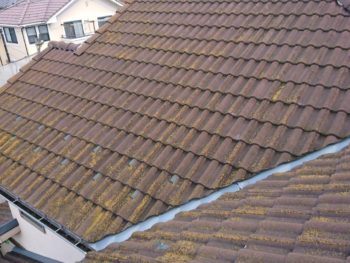

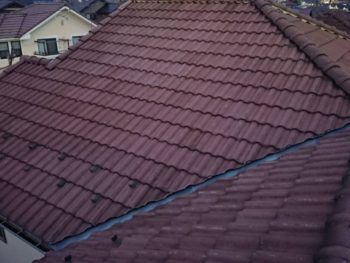

屋根では苔汚れがあり、漆喰も劣化していました。

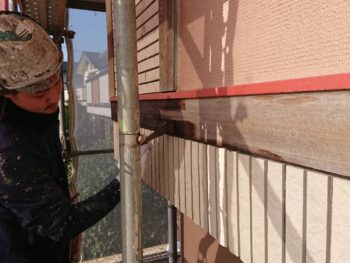

木部は傷んで色褪せていました。
佐倉産業による施工中の様子

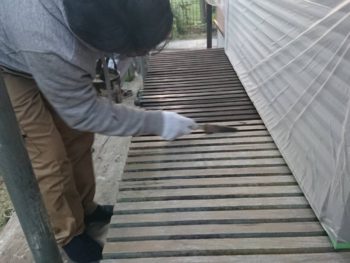

まずは足場を組み立てます。
次に飛散防止ネットを設置します。

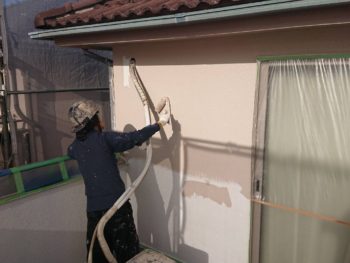

洗浄作業です。

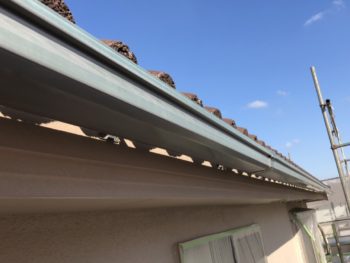

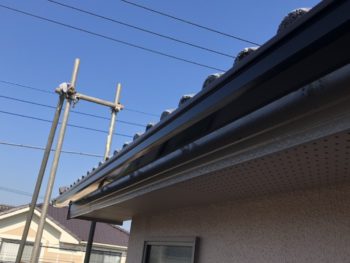

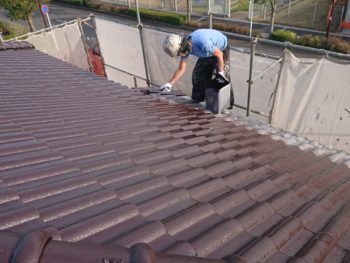

屋根洗浄作業後

ベランダ洗浄作業前

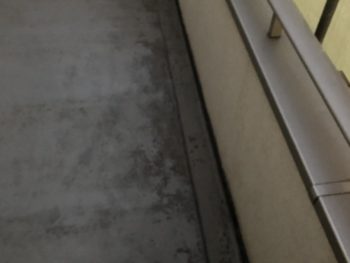

塗装するところはもちろん、塗装しない駐車場床やブロック塀も洗浄します。

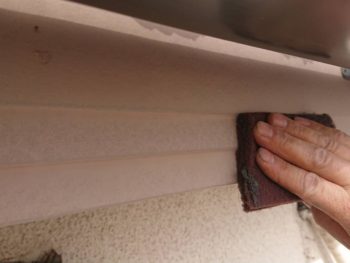

ケレン作業です。付帯部分や鉄部をケレンします。

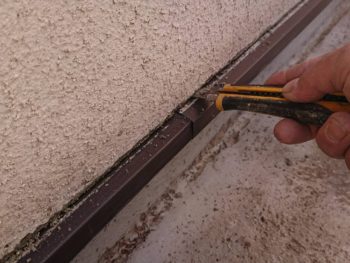

水切りと外壁との間に隙間がないと水を含んでしまうため、隙間をあけていきます。

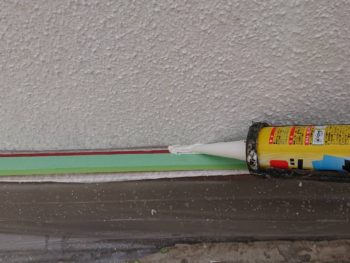

コーキング作業です。水が入りやすい箇所は特にしっかり行う必要があります。

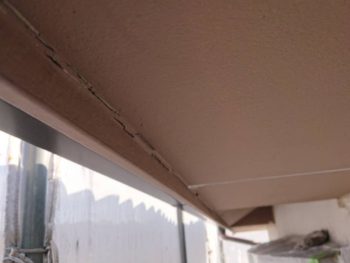

軒天返し部のひび割れている箇所もコーキング作業を行います。
コーキング処理後

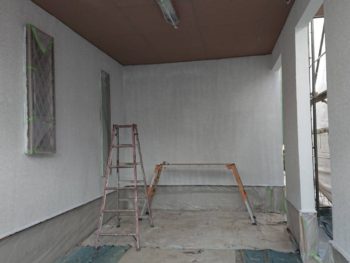

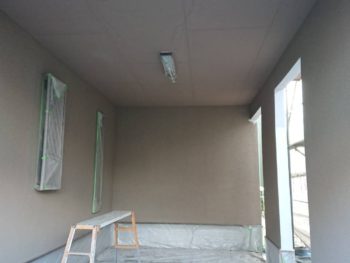

塗装前に養生作業を行います。窓や配線などに塗料がつかないようにビニールで覆っていきます。

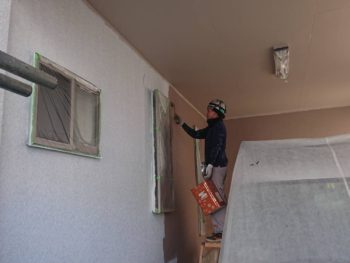

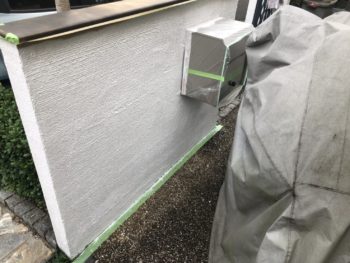

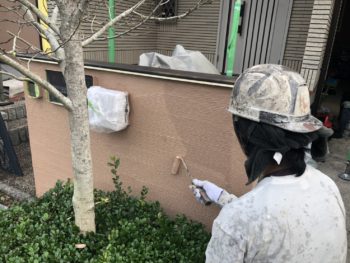

3回塗りの最初、下塗りです。下塗り後は色が白くなるので分かりやすいです。

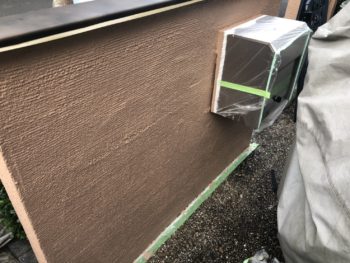

外壁中塗り中です。中塗りは仕上げの色より若干薄い色になっています。
中塗りで色付くので塗装したことが分かりやすいです。
外壁の上塗りです。色の違いから3回塗っていることがわかります。
違いが分かるので塗り残しもなくなります。
門塀を塗装します。プライマー塗装後で吸い込んで色が濃くなっています。
門塀は状態が良くなかったので4回塗りを行いました。下塗り後
中塗り後
上塗り中

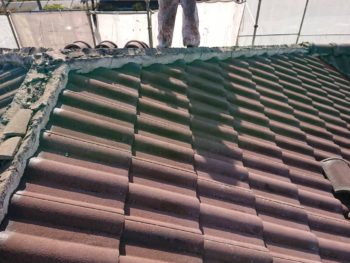

屋根の塗装前に漆喰工事を行います。

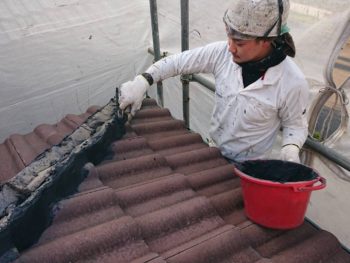

漆喰工事を行う際は棟を外してから行いました。
棟を戻して塗装を始めます。

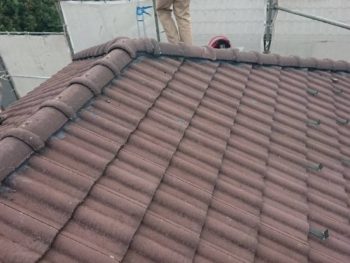

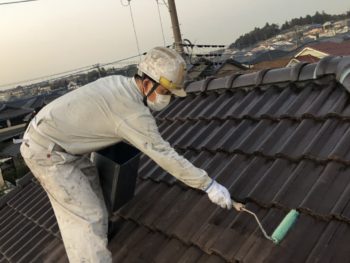

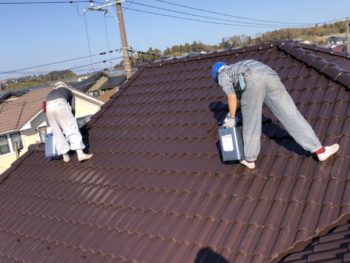

屋根の塗装です。外壁の塗装と並行して進めます。
屋根も通常は3回塗りですが、今回は状態が良くなかったので下塗りを2回行いました。
モニエルでは通常のローラーでは塗りにくい箇所が多いので、刷毛や小さなローラーを使ってダメ込みを行います。
屋根中塗り中

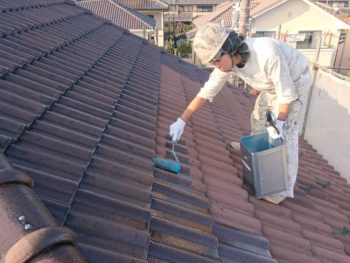

屋根上塗り中

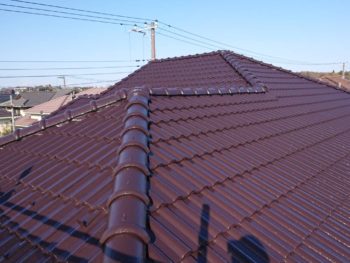

屋根上塗り後。下屋根も同様に行いました。

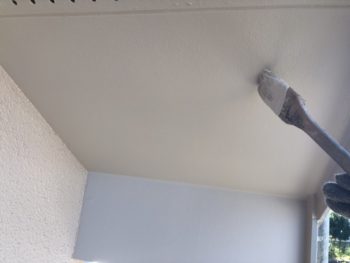

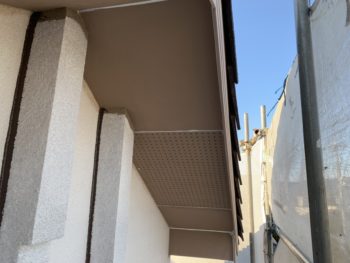

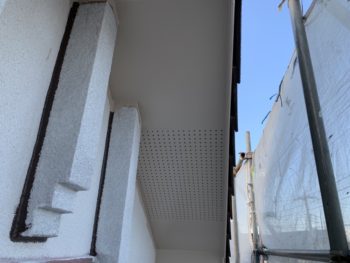

軒天塗装です。軒天塗装は塗料が飛散しやすいので、外壁が仕上がる前に行います。
軒天塗装後

破風板の塗装です。
下塗り後
破風板塗装後、ツヤが出るのでわかりやすいです。
雨樋塗装です
雨樋塗装後、ツヤが出るのでわかりやすいです。
シャッターの塗装です。表面は吹付塗装を行うので、養生でブースを作ってから塗装します。
シャッターボックスも塗装します。
シャッター塗装後、ツヤが出るのでわかりやすいです。

水切り塗装です。
水切り塗装中
木部の塗装を行います。まずペーパーをかけて目を整えます。
1回目塗装中
1回目塗装後
2回目塗装後
3回目塗装後、仕上がるまで塗装しました。
濡れ縁も同様に仕上がるまで塗装します。
塗装の最後にタッチアップを行います。
塗装後は取り外していた配線類の取り付けや保温テープの巻き直し等を行います。
施工が完了しました
最後に足場の解体と清掃を行い完了です。
施工後
施工後
たくさんいただきました!
